Ремонт с проживанием выигрывается расписанием, а не терпением: очерёдность помещений, дата отключения воды и график шумных работ решаются до демонтажа, потому что переигрывать их придётся собственным бытом.
Ремонт с проживанием стоит дороже сметы на величину, которую в смете не пишут: три месяца сна в комнате с застёгнутой на молнию плёнкой вместо двери. Очерёдность помещений здесь становится вопросом расписания, а не вкуса, поэтому студии, которые делают дизайн интерьера вместе с рабочей документацией, фиксируют порядок отделки по комнатам ещё до демонтажа. Календарь помещений отвечает заранее, где семья спит в июле и в каком месяце не будет унитаза. Длительности самих этапов разобраны в материале про последовательность ремонта квартиры.
Когда в квартире можно жить во время ремонта, а когда нельзя
Проживание совмещается с отделкой одного изолированного помещения и не совмещается с четырьмя работами: демонтажом, машинной штукатуркой по всей квартире, мокрой стяжкой и шлифовкой шпаклёвки. Демонтаж поднимает пыль во всех комнатах сразу, мокрая цементно-песчаная стяжка неделями держит повышенную влажность, шлифовка шпаклёвки наполняет воздух фракцией, которая садится на постель через закрытую дверь.
| Этап | Жить в квартире | Срок |
|---|---|---|
| Демонтаж | Нет: пыль во всех помещениях сразу | 4-8 дней |
| Черновая инженерия | Условно: штробление и отключение стояков | 7-12 дней |
| Машинная штукатурка | Нет: влажность и техника в коридоре | 3-5 дней плюс сушка |
| Мокрая стяжка | Нет: полы залиты во всей квартире | 28 суток до финишного пола |
| Плитка в санузле | Да при втором санузле | 7-14 дней |
| Шпаклёвка и шлифовка | Нет в этой комнате | 5-10 дней |
| Покраска, полы, двери | Да, покомнатно | 3-6 дней на комнату |
Двадцать восемь суток тепловой пушкой не сокращаются: сроки набора прочности разобраны в материале про виды стяжки и сроки высыхания.
СП 71.13330.2017 в пункте 7.1.1 требует вести отделочные работы при температуре среды и поверхностей от 5 °С до 30 °С и относительной влажности воздуха не более 60 %, поддерживая режим круглосуточно весь период работ, не менее чем за 2 суток до начала и 12 суток после окончания. Душ, кастрюли и сушка белья работают против этого требования в той самой квартире, где сохнет шпаклёвка. Текст: СП 71.13330.2017.

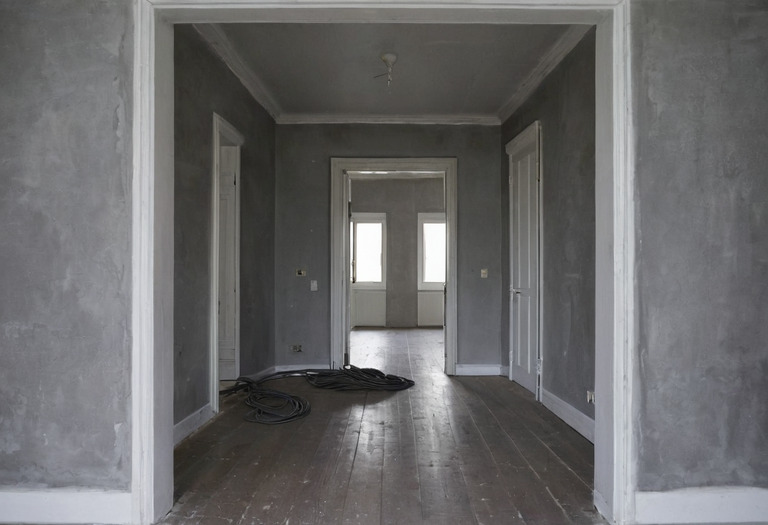

В каком порядке отделывать комнаты, если из квартиры не выезжаешь
Ремонт с проживанием ведётся через два-три переезда внутри квартиры, и первым сдают помещение, которое станет жильём на весь остаток работ. Инженерные трассы при этом делаются одним заходом.
- Инженерия одним заходом. Черновая электрика и разводка воды выполняются по всей квартире сразу: штробление и работы со стояками нельзя дробить на три визита.
- Первая комната под жильё. Дальняя от входа комната отделывается целиком, включая финишный пол, розетки и дверь.
- Переезд внутрь квартиры. Кровать, шкаф, холодильник и рабочий стол переносятся в сданное помещение, остальные вещи уходят на хранение.
- Санузел и кухня. Мокрые зоны идут вторыми: именно они выключают из быта воду и плиту.
- Коридор последним. Через коридор носят материалы и мусор до конца работ, а уборка с обеспыливанием идёт после снятия пылезащиты.
Календарь помещений с датами прописывается приложением к договору наравне со сметой, иначе бригада перестроит очерёдность под своё звено. Как привязать деньги к сдаче этапа, разобрано в материале про график платежей по этапам.
Администрирование в таком ремонте весит больше художественной части. Показательна внутренняя история группы компаний Antonovych: на пятичасовом AI-марафоне 13 специалистов показали собственные кейсы, и рядом с архитектурным проектированием в перечне направлений стоят администрирование и бэк-офис, то есть процессы. Заказчику внутри стройки достаётся ровно эта часть: не выбор оттенка, а согласование, кто в какой день перекрывает воду.
Как отгородить жилую комнату от строительной пыли
Пылезащита при проживании собирается из четырёх элементов: перегородка из плёнки с застёжкой-молнией в проёме, липкий коврик перед проёмом, обеспыливание рабочей зоны в конце смены и воздухоочистка. Межкомнатная дверь пылезащитой не является: щель под полотном в 10 мм пропускает взвесь при любом сквозняке.

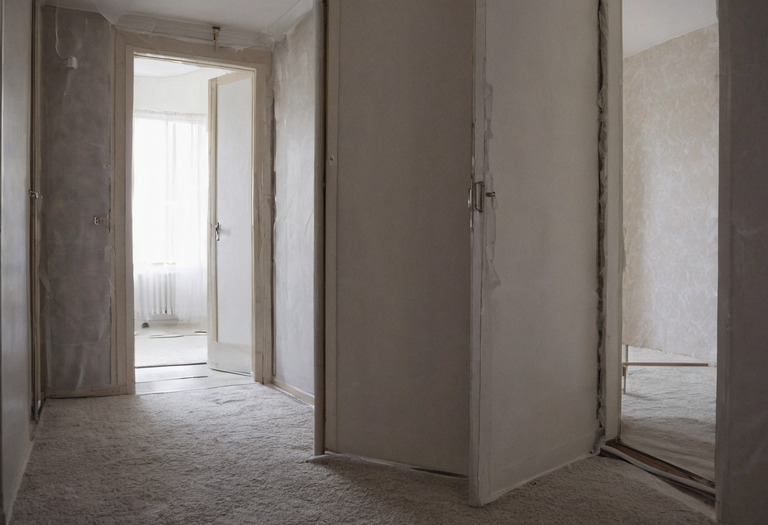

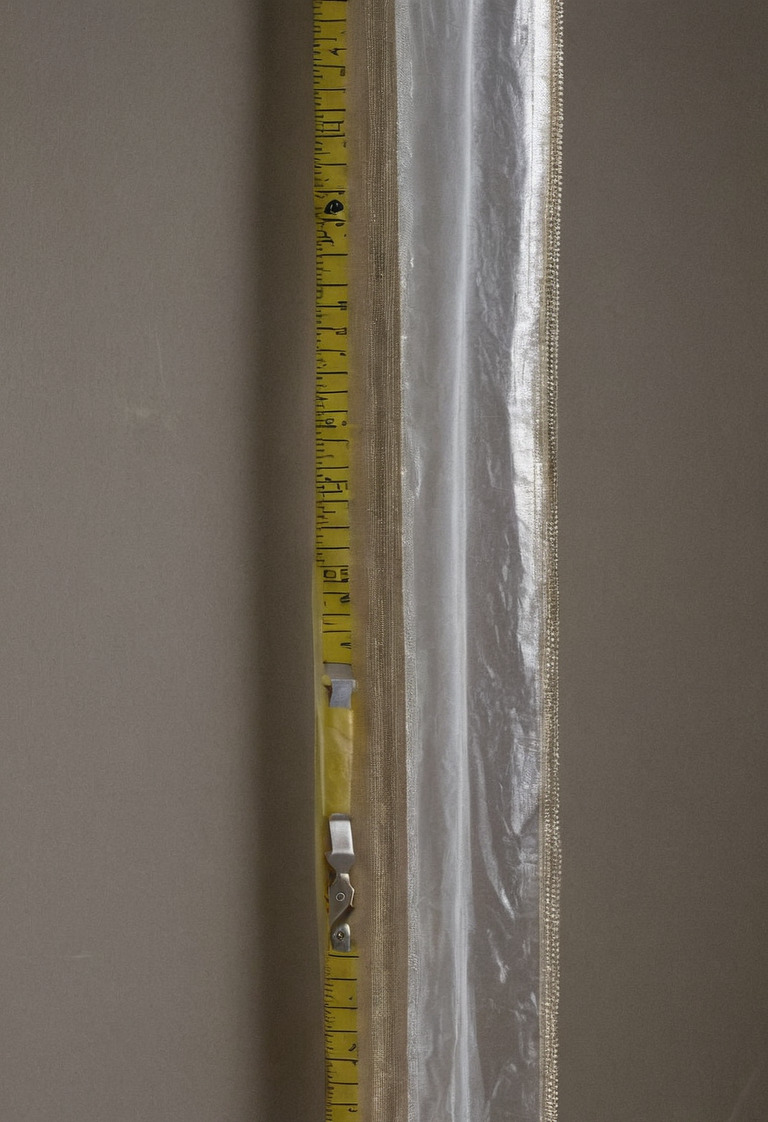

- Плёнка и молния. Проём затягивается полиэтиленовой плёнкой толщиной от 100 мкм внахлёст на 200 мм с проклейкой малярной лентой, а проход делается вклеенной в плёнку застёжкой-молнией.
- Мокрый барьер. Липкий одноразовый коврик перед перегородкой снимает пыль с подошв, и без него остальные меры теряют смысл.

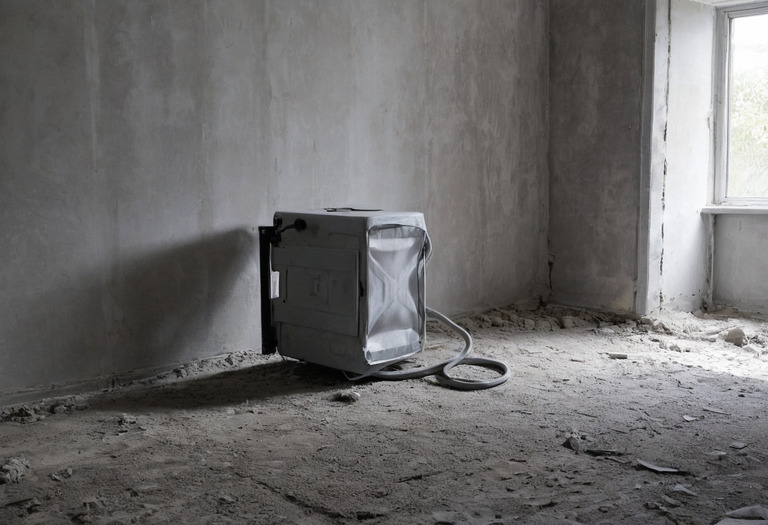

- Разрежение в рабочей зоне. Воздухоочиститель с вытяжным рукавом в окно держит рабочую половину в лёгком разрежении, и воздух идёт из жилой комнаты в рабочую, а не наоборот.
- Класс фильтра. ГОСТ Р ЕН 1822-1-2010 классифицирует фильтры EPA, HEPA и ULPA по эффективности на частицах наиболее проникающего размера MPPS, поэтому маркировка класса информативнее процента на коробке фильтра.
- Вентиляция и уборка. Вытяжные решётки в жилой комнате на грязных этапах закрываются, а строительный пылесос в конце смены снижает перенос пыли сильнее плёнки.

Куда девать мебель и вещи: угол в квартире или склад хранения

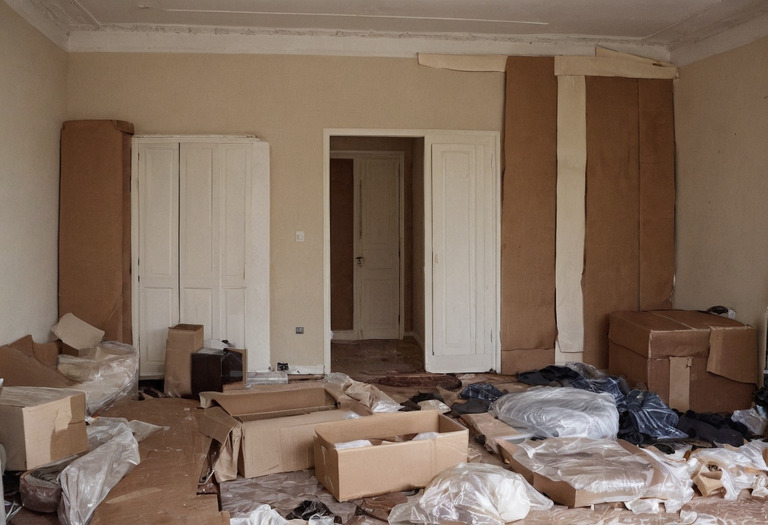

Мебель на время ремонта либо стягивается в одно помещение под плёнку, либо уезжает на склад индивидуального хранения. Аренда бокса от 1 кубометра в Москве начинается от 2 850 рублей в месяц по прайсу оператора «Сити-Бокс» на 31 августа 2026 года, а боксы с окном и на первом этаже стоят на 15 процентов дороже.
| Параметр | Комната в квартире | Склад хранения |
|---|---|---|
| Прямые расходы | Плёнка, стретч, картон, лента | От 2 850 руб. в месяц за бокс от 1 м³ |
| Риск повреждения | Высокий: мебель двигают на каждом переезде | Низкий: груз не трогают до вывоза |
| Скрытая цена | Комната выключена из отделки | Погрузка, транспорт, поездка за вещью |
Мягкая мебель в квартире с мокрыми процессами набирает влагу и запах, поэтому диван и матрас уезжают первыми: прайс лежит в разделе условий хранения «Сити-Бокс».
Как прожить без санузла и воды, пока меняют разводку
Санузел выключается из быта на 7-14 рабочих дней в типовой двухкомнатной квартире, то есть на срок укладки плитки и монтажа приборов, а вода пропадает только на часы врезки в стояк. Разница решает, нужен ли переезд: без воды пару дней прожить можно, без унитаза две недели нельзя.

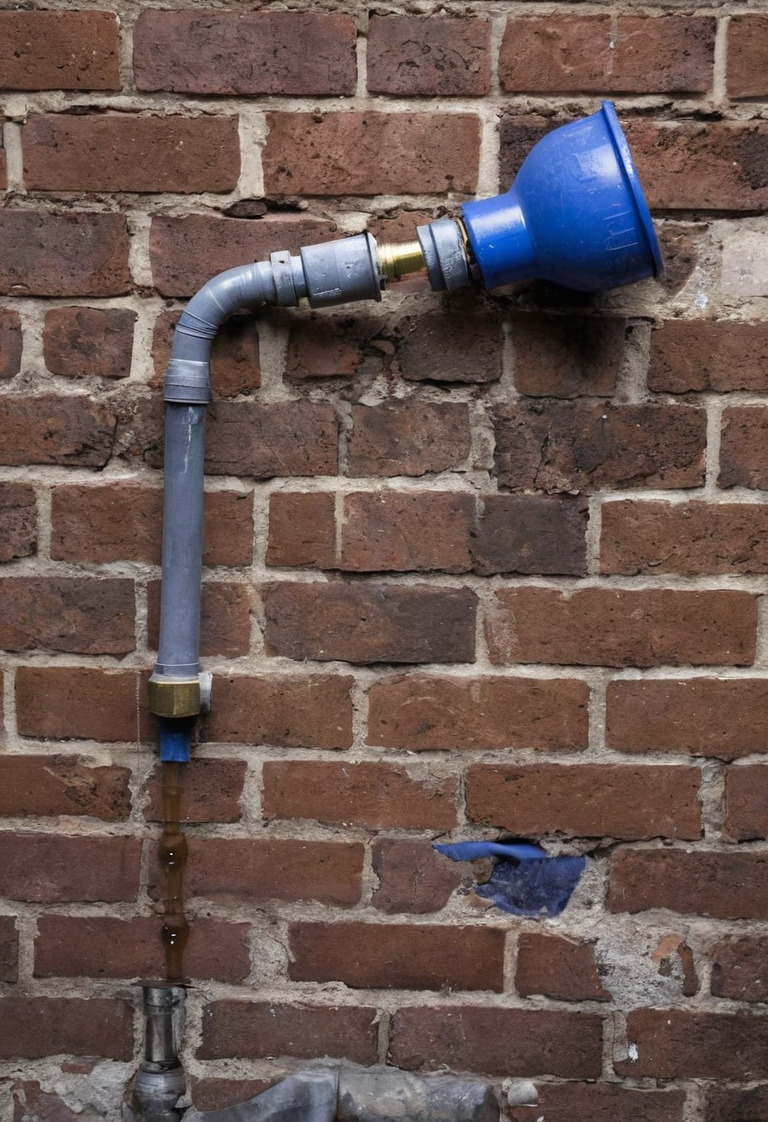

- Временная точка воды. После демонтажа на вводе оставляется временный кран со шлангом: бригада получает воду для замесов, семья для мытья посуды.
- Подмена унитаза. Старый унитаз переносится в помещение, которое ремонтируется последним, и подключается гофрой, если до стояка меньше двух метров и выдерживается уклон.
- Дата отключения стояка. Перекрытие стояка согласуется с управляющей организацией и объявляется соседям запиской в лифте: работа занимает часы, скандал занимает недели.
Нормативы перерывов подачи воды к ремонту по инициативе собственника отношения не имеют. Приложение № 1 к Правилам предоставления коммунальных услуг, утверждённым постановлением Правительства РФ от 6 мая 2011 года № 354, задаёт допустимый перерыв подачи холодной воды 8 часов суммарно в течение 1 месяца и 4 часа единовременно, те же 8 и 4 часа для горячей воды и 24 часа подряд при аварии на тупиковой магистрали. Рычаг из приложения № 1 к Правилам № 354 снижает плату на 0,15 процента за каждый час превышения и работает против управляющей организации, а не против бригады.
Во сколько разрешено шуметь при ремонте: Москва, Подмосковье, Петербург
Федеральная норма задаёт уровень шума, а часы для ремонта устанавливает закон субъекта. СанПиН 1.2.3685-21 в таблице 5.35 для жилых комнат квартир задаёт эквивалентный уровень звука 40 дБА и максимальный 55 дБА с 7 до 23 часов, а с 23 до 7 часов 30 дБА и 45 дБА.
| Регион | Документ | Что установлено для ремонта |
|---|---|---|
| Москва | Закон города Москвы от 12.07.2002 № 42, часть 1.1 статьи 2 | Работы не допускаются с 19 до 9 часов, с 13 до 15 часов, в воскресенье и нерабочие праздничные дни; исключение действует полтора года со дня ввода дома в эксплуатацию |
| Московская область | Закон Московской области от 07.03.2014 № 16/2014-ОЗ, статья 2 | Ремонт вынесен в отдельный пункт со своим интервалом, не совпадающим с общим режимом «до 8 и с 21 часа» в будни и «до 10 и с 22 часов» в выходные; пункт менялся Законом от 17.11.2017 № 193/2017-ОЗ |
| Санкт-Петербург | Закон Санкт-Петербурга от 31.05.2010 № 273-70, статьи 8 и 38 | Ночное время с 22 до 8 часов; в выходные и праздничные дни запрещены работы с 8 до 12 часов; шумные работы с 8 до 22 часов требуют согласования графика с управляющей организацией или ТСЖ |
Петербургская конструкция самая недооценённая: статья 38 Закона Санкт-Петербурга № 273-70 наказывает не сам шум, а работы без согласованного графика, и штраф на граждан составляет от одной тысячи до трёх тысяч рублей. Примечание к статье выводит из-под согласования работы, идущие в совокупности не более одного часа в сутки.
Отвечает за шум собственник, живущий в ремонтируемой квартире, а не бригада: часть 4 статьи 17 Жилищного кодекса РФ обязывает пользоваться жилым помещением с учётом прав соседей и санитарно-гигиенических требований. Тексты: статья 17 ЖК РФ, Закон города Москвы № 42, Закон Московской области № 16/2014-ОЗ, таблица 5.35 СанПиН 1.2.3685-21.
Дети, животные и мусор в квартире, где идёт ремонт
Ребёнок и животное в квартире с отделкой требуют физического разделения, а не заботы: дошкольник и кошка проверяют пылезащиту на прочность быстрее сквозняка.
- Дети. Ребёнок до трёх лет на мокрых и пыльных этапах вывозится из квартиры, а школьнику жилая комната сдаётся первой и с рабочим освещением.
- Кошки и собаки. Кошка уходит в открытый проём и садится в шпаклёвку, собака глотает крошку плитки, поэтому животное держат за закрытой дверью.
- Мусор и вывоз. Мешки складируются в один ряд в помещении, которое ремонтируется последним, а вывоз заказывается с фиксированной периодичностью. Расчёт объёма отходов разобран в материале про демонтаж в квартире.
Что проверять каждую неделю, живя внутри ремонта
Еженедельный обход при проживании занимает 20 минут. Список ниже не про качество работ, а про пригодность квартиры для жизни.
- Целостность пылезащиты. Проверяются прилегание плёнки по периметру проёма и работа молнии: сорванный за ночь угол пускает пыль во всю жилую половину.
- Тяга в вентканале жилой комнаты. Лист бумаги у решётки показывает, не забит ли канал строительной пылью.
- Влажность воздуха. Гигрометр в комнате со свежей штукатуркой показывает, укладывается ли квартира в требование не более 60 % относительной влажности из пункта 7.1.1 СП 71.13330.2017.
- Три даты вперёд. У прораба берутся даты шумных работ, отключения воды и перехода в следующее помещение: три даты на неделю вперёд снимают почти все бытовые конфликты ремонта с проживанием.
Короткие ответы
- Можно ли жить в квартире во время ремонта?
- Жить в квартире во время ремонта реально при отделке по одному помещению, когда рабочая зона отделена пылезащитной перегородкой, а жилая комната сохраняет розетки, отопление и доступ к санузлу. Демонтаж, мокрая стяжка и шлифовка шпаклёвки с проживанием не совмещаются: пыль и влага на этих работах расходятся по всей квартире сразу.
- Сколько стоит хранить мебель на складе во время ремонта?
- Аренда бокса от 1 кубометра на московском складе индивидуального хранения начинается от 2 850 рублей в месяц по опубликованному прайсу оператора «Сити-Бокс» на 31 августа 2026 года. Боксы на первом этаже и боксы с окном у того же оператора стоят на 15 процентов дороже стандартных, а погрузка и транспорт считаются отдельно.
- Во сколько можно делать ремонт в квартире в Москве?
- Закон города Москвы от 12 июля 2002 года № 42 в части 1.1 статьи 2 запрещает ремонтные работы в жилом помещении многоквартирного дома с 19 часов до 9 часов и с 13 часов до 15 часов, а также в воскресенье и нерабочие праздничные дни. Исключение действует для дома в течение полутора лет со дня ввода в эксплуатацию.
- На сколько квартира остаётся без воды при замене разводки?
- Стояк водоснабжения при врезке новой внутриквартирной разводки перекрывают на несколько часов в день работ, а сама замена разводки в двухкомнатной квартире занимает от одного до трёх рабочих дней при готовых штробах. Нормативы перерыва подачи воды из приложения № 1 к Правилам, утверждённым постановлением Правительства РФ № 354, относятся к коммунальной услуге, а не к отключению по инициативе собственника.
- Как защитить жилую комнату от строительной пыли?
- Жилую комнату отделяют от рабочей зоны перегородкой из плёнки с застёжкой-молнией по всему проёму, липким ковриком на полу перед проёмом и обеспыливанием рабочей зоны в конце каждой смены. Строительный воздухоочиститель с вытяжным рукавом в окно держит рабочую половину в разрежении, и запылённый воздух не идёт в жилую комнату.
