Опрессовка это не формальность перед закрытием стен, а единственный момент, когда протечку в соединении можно найти за десять минут и устранить за час. После плитки та же протечка стоит вскрытия облицовки.
Черновая сантехника проверяется в один день и закрывается навсегда. Трубы уходят в штробы и в короба, гидроизоляция уходит под плитку, разводка тёплого пола уходит под стяжку. Единственная возможность убедиться в герметичности соединений появляется за несколько часов до этого закрытия.
Свод правил описывает эту процедуру подробно и в числах. СП 73.13330.2016 «Внутренние санитарно-технические системы зданий», утверждённый приказом Минстроя России от 30 сентября 2016 года № 689/пр, задаёт пробное давление, время выдержки и критерий прохождения испытания; числа ниже приведены по тексту свода правил с Изменением № 1.
Каким давлением и сколько времени опрессовывают водопровод
Гидростатическое испытание водопровода проводят пробным давлением, равным 1,5 избыточного рабочего давления, и это требование пункта 7.2.1 СП 73.13330.2016. Тот же пункт требует выполнять гидростатические и манометрические испытания систем холодного и горячего водоснабжения до установки водоразборной арматуры, то есть до смесителей, гибких подводок и фильтров.
Критерий прохождения задан пунктом 7.2.2 СП 73.13330.2016: система считается выдержавшей гидростатические испытания, если в течение 10 минут нахождения под пробным давлением в ней не обнаружено падения давления более 0,05 МПа и появления утечек или капель воды в сварных швах, трубах, резьбовых соединениях и запорной арматуре. По окончании испытаний свод правил требует удалить воду из систем холодного и горячего водоснабжения.
Рабочее давление, от которого считается пробное, берут у управляющей организации дома или из проектной документации здания. Подстановка в формулу числа из интернета лишает расчёт смысла: пробное давление, взятое от чужого рабочего, либо не выявит дефект, либо порвёт исправное соединение.
Чем манометрическое испытание отличается от гидростатического
Манометрическое испытание проводят воздухом и применяют там, где заполнение системы водой нежелательно, например при отрицательных температурах на объекте. Режим задан пунктом 7.2.3 СП 73.13330.2016 и состоит из двух ступеней с разными давлениями, а критерий падения давления у воздуха на порядок жёстче, чем у воды.
| Параметр режима | Гидростатический метод | Манометрический метод |
|---|---|---|
| Среда испытания | Вода | Воздух |
| Пробное давление | 1,5 избыточного рабочего давления | 0,15 МПа на первой ступени, затем 0,1 МПа |
| Время выдержки под пробным давлением | 10 минут | 5 минут на второй ступени |
| Допустимое падение давления | Не более 0,05 МПа | Не более 0,01 МПа |
| Дополнительный признак дефекта | Утечки и капли воды в швах, трубах, резьбовых соединениях и запорной арматуре | Звук истекающего воздуха, определяемый на слух |
| Действие после обнаружения дефекта | Устранение дефекта и повторное испытание | Снижение давления до атмосферного, устранение дефектов, повторное заполнение |
Температурное условие общее для обоих методов и часто нарушается на зимних объектах. Пункт 7.1.3 СП 73.13330.2016 предписывает выполнять испытания гидростатическим методом систем холодного и горячего водоснабжения, канализации и водостоков при температуре воздуха в помещениях не ниже 5 °C. Опрессовка водой в неотапливаемой квартире в декабре не является испытанием по своду правил.
Почему опрессовку проводят до закрытия штроб и коробов
Требование выполнить испытание до закрытия задано пунктом 6.1.12 СП 73.13330.2016 прямо: гидростатическое или манометрическое испытание трубопроводов при скрытой прокладке следует выполнять до их закрытия, с составлением акта освидетельствования скрытых работ по форме приложения Б. Испытание изолируемых трубопроводов свод правил требует выполнять до нанесения грунтовки и изоляции.
Второе требование той же логики стоит в другом своде правил. Пункт 7.1.5 СП 71.13330.2017 перечисляет работы, которые должны быть выполнены и приняты до начала отделочных работ, и среди них: смонтированы и опрессованы санитарно-технические коммуникации, смонтированы и опробованы скрытые электротехнические сети. Штукатурка стены с трубой в штробе и стяжка над трубопроводом относятся к работам, которые эти коммуникации закрывают.
Соединение, дающее каплю в час, при опрессовке видно за десять минут. То же соединение, закрытое коробом и облицованное плиткой, обнаруживается через несколько месяцев по мокрому пятну у соседа снизу. Стоимость второго варианта включает вскрытие облицовки, восстановление гидроизоляции, повторную укладку плитки с риском несовпадения тона затирки и ремонт потолка соседа.
Порядок действий заказчика в день опрессовки:
- Убедиться, что водоразборная арматура не установлена, а концы выводов заглушены: испытание по пункту 7.2.1 СП 73.13330.2016 проводится до установки смесителей.
- Проверить, что все соединения открыты для осмотра, включая узлы за будущими коробами и в нишах.
- Записать показание манометра в начале выдержки и сфотографировать шкалу вместе с часами или экраном телефона с временем.
- Выдержать полное время, не сокращая его до двух минут по просьбе бригады: критерий пункта 7.2.2 привязан к 10 минутам.
- Осмотреть каждое соединение сухой салфеткой в конце выдержки, а не только глазами: капля на резьбе видна не всегда.
- Записать показание манометра в конце выдержки и сравнить разницу с пределом 0,05 МПа.
- Оформить акт по форме приложения В к СП 73.13330.2016 и акт освидетельствования скрытых работ на трубопроводы.
Промывка систем является отдельным требованием, о котором в квартирах часто забывают. Пункт 6.1.13 СП 73.13330.2016 требует по окончании монтажа промывать системы отопления, теплоснабжения, внутреннего холодного и горячего водоснабжения водой до тех пор, пока в воде на выходе из системы не останется механических взвесей. Стружка от резки труб, попавшая в картридж смесителя, обнаруживается уже после чистовой отделки. Схемы разводки, уклоны и требования к доступности узлов разобраны в материале про черновую сантехнику.
Как проверяют канализацию проливом воды
Канализацию испытывают не давлением, а проливом. Пункт 7.5.1 СП 73.13330.2016 предписывает выполнять индивидуальные испытания систем канализации и дренажных систем методом пролива воды путём одновременного открытия 75% санитарных приборов, подключённых к проверяемому участку, в течение времени, необходимого для его осмотра.
Для горизонтальных участков режим другой и жёстче: тот же пункт требует испытывать их заполнением водой до первого верхнего раструба (прочистки, ревизии) в течение 3 часов. Выдержавшей испытание считается система, если при её осмотре не обнаружено течи через стенки трубопроводов и места соединений. Отдельно пункт 7.5.2 СП 73.13330.2016 требует испытывать проливом воды участки систем канализации, скрываемые при последующих работах, до их закрытия, с составлением акта освидетельствования скрытых работ.
Практическая сложность в квартирном ремонте состоит в том, что на момент испытания сантехнические приборы обычно не установлены. Форма акта из приложения Г к СП 73.13330.2016 предусматривает оба варианта записи: испытание проведено проливом воды путём одновременного открытия указанного числа санитарных приборов в течение указанного времени либо наполнением водой на высоту этажа. Второй вариант и применяют на черновом этапе.
- Пролив выполняют по каждому отводу отдельно и одновременно по группе, потому что подпор в общем лежаке проявляется только при совместной работе точек.
- Осмотр ведут при включённом свете под каждым раструбом, а не сверху: течь в горизонтальном участке чаще проступает по нижней образующей трубы.
- Проверяют уклон уровнем на каждом плече, а не на глаз по общему виду разводки.
- Проверяют крепления и наличие ревизий в местах, которые останутся доступными после зашивки коробом.
- Снимают видео пролива с проходом по всем узлам, потому что фотография сухого стыка не доказывает отсутствие течи под нагрузкой.
Что проверить в гидроизоляции мокрой зоны до облицовки

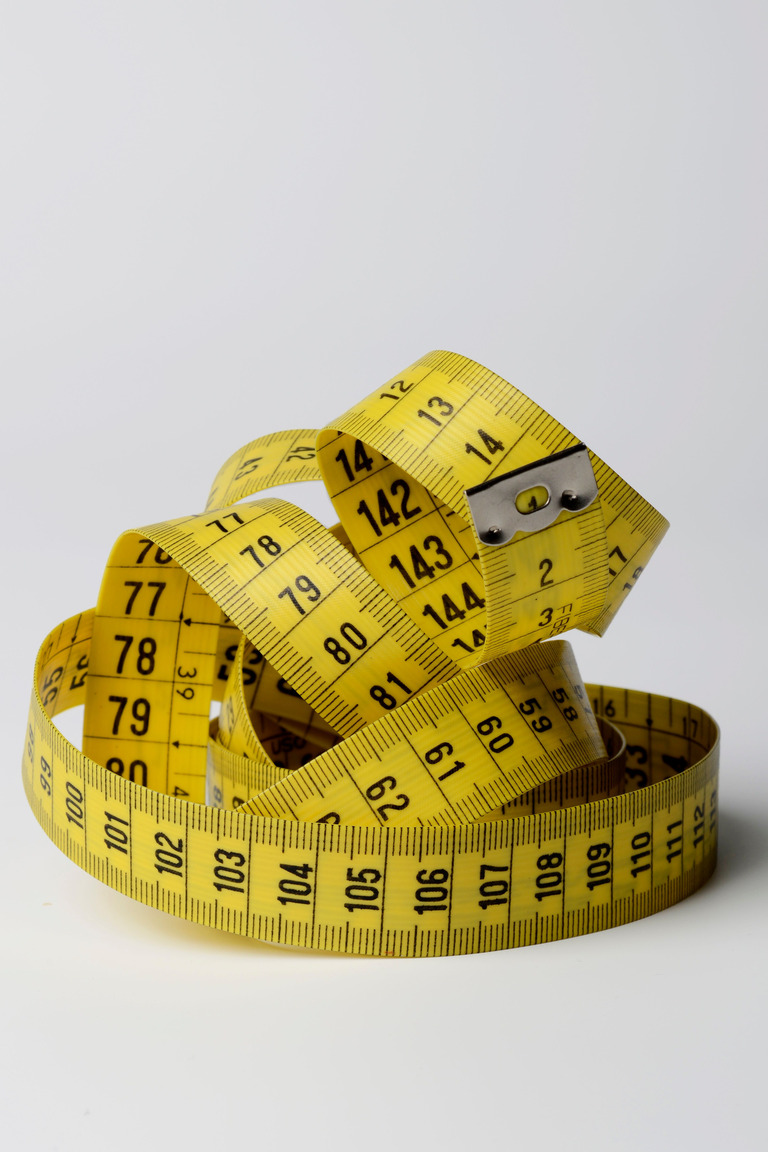

Гидроизоляция санузла принимается отдельно от труб и до устройства стяжки или облицовки. Пункт 8.6.5 СП 71.13330.2017 задаёт два числа, которые проверяются рулеткой за минуту: в местах примыкания пола к стенам, фундаментам под оборудование, трубопроводам и другим выступающим над полом конструкциям гидроизоляция должна предусматриваться непрерывной на высоту не менее 200 мм от уровня покрытия пола, а сопряжения полотнищ при многослойной гидроизоляции выполняются ступенчато с нахлёстом не менее 100 мм.
Отсчёт высоты идёт от уровня покрытия пола, а не от плиты перекрытия, и это различие даёт ошибку в несколько сантиметров при толстой стяжке. Пункт 8.6.6 СП 71.13330.2017 добавляет требование, о котором забывают чаще всего: выполненная гидроизоляция подлежит защите от механических повреждений при устройстве последующих слоёв пола, для чего применяют цементно-песчаную стяжку или листы из полиэтилена высокой плотности. Хождение по свежей обмазочной гидроизоляции в рабочей обуви такой защитой не является.
Отдельная проверка касается прохода труб через перекрытие. Пункт 6.1.14 СП 73.13330.2016 требует, чтобы трубопроводы в местах пересечения перекрытий, внутренних стен и перегородок проходили в гильзах из негорючих материалов, а края гильз находились на одном уровне с поверхностями стен, перегородок и потолков и на 30 мм выше поверхности чистого пола. Гильза, срезанная заподлицо со стяжкой, теряет смысл: она перестаёт удерживать воду при протечке.
Толщина стяжки над трубопроводами и сроки её готовности разобраны в материале про виды стяжки и сроки набора прочности, а требования к основанию под облицовку и порядок работ по плитке в материале про технологию укладки плитки.
Какие акты остаются у заказчика после приёмки сантехники
СП 73.13330.2016 предусматривает отдельные формы актов для разных испытаний, и в квартирном ремонте имеет смысл оформить их все, даже в сокращённом виде. Комплект собирается за один день и хранится до конца гарантийного срока на работы.
- Акт о проведении гидростатического или манометрического испытания на герметичность по форме приложения В к СП 73.13330.2016, с записанными показаниями манометра в начале и в конце выдержки.
- Акт о проведении испытания систем канализации и водостоков по форме приложения Г к СП 73.13330.2016, где указывается число одновременно открытых приборов и время пролива либо отметка о наполнении водой на высоту этажа.
- Акт освидетельствования скрытых работ на трубопроводы по форме приложения Б к СП 73.13330.2016, оформляемый до закрытия штроб и коробов.
- Акт освидетельствования скрытых работ на гидроизоляцию с указанием высоты захода на стены и величины нахлёста полотнищ.
- Фотоархив и видеозапись пролива с датами, разложенные по помещениям и привязанные к плану квартиры.
Комплект по сантехнике имеет смысл сдавать одним пакетом вместе с платежом за этап: подписанный акт становится основанием транша, а не приложением к нему. Схема, при которой оплата этапа следует за приёмкой, разобрана в материале про график платежей по этапам, общая процедура осмотра и оформления замечаний в материале про порядок приёмки этапов, а проверка уклона к трапу проливом уже по готовой облицовке в материале про приёмку плитки.
Короткие ответы
- Каким давлением проводят опрессовку водопровода в квартире?
- Пункт 7.2.1 СП 73.13330.2016 задаёт при гидростатическом методе испытания пробное давление, равное 1,5 избыточного рабочего давления системы, а сами испытания требует выполнять до установки водоразборной арматуры. Рабочее давление в конкретном доме берут не из общих статей, а у управляющей организации или из проектной документации здания.
- Сколько времени держат систему под пробным давлением?
- Пункт 7.2.2 СП 73.13330.2016 считает систему выдержавшей гидростатические испытания, если в течение 10 минут нахождения под пробным давлением в ней не обнаружено падения давления более 0,05 МПа и появления утечек или капель воды в сварных швах, трубах, резьбовых соединениях и запорной арматуре. По окончании испытаний свод правил требует удалить воду из систем холодного и горячего водоснабжения.
- Чем манометрическое испытание отличается от гидростатического?
- Манометрическое испытание проводят воздухом: пункт 7.2.3 СП 73.13330.2016 предписывает заполнить систему воздухом пробным избыточным давлением 0,15 МПа, при обнаружении на слух утечек снизить давление до атмосферного и устранить дефекты, затем заполнить воздухом давлением 0,1 МПа и выдержать 5 минут. Система признаётся выдержавшей испытание, если падение давления не превысит 0,01 МПа.
- Как проверяют канализацию при приёмке черновой сантехники?
- Пункт 7.5.1 СП 73.13330.2016 предписывает выполнять индивидуальные испытания систем канализации методом пролива воды путём одновременного открытия 75% санитарных приборов, подключённых к проверяемому участку, в течение времени, необходимого для его осмотра. Горизонтальные участки испытывают заполнением водой до первого верхнего раструба в течение 3 часов, а выдержавшей испытание считается система без течи через стенки труб и места соединений.
- На какую высоту гидроизоляция должна заходить на стены санузла?
- Пункт 8.6.5 СП 71.13330.2017 требует, чтобы в местах примыкания пола к стенам, фундаментам под оборудование, трубопроводам и другим выступающим над полом конструкциям гидроизоляция предусматривалась непрерывной на высоту не менее 200 мм от уровня покрытия пола. Сопряжения полотнищ при многослойной гидроизоляции тот же пункт требует выполнять ступенчато, с нахлёстом не менее 100 мм.
